태양광 발전 사업을 준비하는 과정에서 PPA(Power Purchase Agreement, 전력판매계약) 신청은 가장 중요한 단계 중 하나입니다. 과거에는 발전사업허가만 있으면 PPA 신청이 가능했지만, 최근에는 개발행위허가까지 완료된 이후에야 접수가 가능한 것으로 변경되었습니다.
PPA 신청을 빠르고 정확하게 진행하지 않으면, 발전소가 완공된 이후에도 전력 판매를 시작하지 못하는 치명적인 문제가 발생할 수 있습니다.
따라서 이번 글에서는 태양광 사업자가 꼭 알아야 할 PPA 신청 절차와 준비서류에 대해 하나하나 자세히 설명드리겠습니다.
.
핵심내용 요약
태양광 PPA 신청은 개발행위허가 이후, 공사계획신고 전에 먼저 진행해야 합니다.
신청 시에는 발전사업허가증, 개발행위허가증, 공사계획서, 시험성적서 등 다양한 서류가 필요합니다.
PPA 승인이 완료되어야만 한전과 전력연계가 가능하고, 준공 후 전력 판매를 원활하게 시작할 수 있습니다.
.
PPA(Power Purchase Agreement) 신청이란?
태양광 발전소를 지어 전기를 생산하는 것만으로는 사업이 완성되지 않습니다. 진짜 수익을 만들기 위해서는 생산된 전력을 누군가에게 판매해야 하며, 그 과정을 공식적으로 인정받기 위해 체결하는 계약이 바로 PPA(Power Purchase Agreement, 전력구매계약)입니다.
PPA는 발전소가 생산한 전기를 한전 또는 전력거래소와 같은 기관에 판매하기 위한 공식 계약 절차입니다. 즉, 발전사업자가 시장에 전기를 판매하기 위해 맺어야 하는 가장 기본적이고 필수적인 약속이라고 할 수 있습니다.
.
왜 PPA 신청이 그렇게 중요할까?
태양광 발전사업자 입장에서는 발전소를 완공한 후 가능한 한 빨리 전력 판매를 시작해야 합니다. 하지만 PPA 승인이 완료되지 않은 상태에서는 한전 전력망과 계통연계 자체가 불가능합니다.
결국, 아무리 좋은 발전소를 지어놓아도 PPA 승인이 나지 않으면, ▲ 전기는 생산되지만, ▲ 판매할 수 없고, ▲ 투자금 회수도 불가능한 매우 치명적인 상황이 발생하게 됩니다.
따라서 발전사업자는 공사를 시작하기 전에 PPA 신청을 반드시 진행하고, 승인이 완료된 후 본격적인 공사를 진행해야만 시간 손실과 금전적 리스크를 줄일 수 있습니다.
.
왜 PPA 신청을 공사 전 먼저 진행해야 할까?
PPA 신청을 공사 전에 진행하는 이유는 간단합니다. 바로 ‘계통 연계 가능 여부’를 사전에 확인하기 위해서입니다.
태양광 발전소를 설치한다고 해서 언제 어디서나 한전 전력망과 바로 연결할 수 있는 것은 아닙니다. 특정 지역에서는 이미 계통 수용 용량이 포화되어 추가 발전소 연계가 불가능한 경우도 발생합니다. 이런 상황에서 사전 확인 없이 공사를 진행했다가는, 발전소 준공 이후에도 전력을 판매하지 못해 투자금 회수에 막대한 차질이 생길 수 있습니다.
따라서 발전사업허가와 개발행위허가를 받은 후, 가장 먼저 해야 할 일은 한전에 PPA를 신청해, 내 발전소가 한전 전력망과 연계할 수 있는지 여부를 심사받는 것입니다.
.
PPA 신청 절차 정리
PPA 신청 절차는 다음과 같은 단계로 진행됩니다.
1단계. 발전사업허가 취득
발전사업을 시작하려면 가장 먼저 발전사업허가를 받아야 합니다.
이는 관할 관청(산업통상자원부, 지방자치단체 등)에서 발급하는 공식 허가로, 발전소 설치와 운영에 대한 기본적인 사업 추진 권한을 부여하는 단계입니다.
발전사업허가가 없으면 그 어떤 후속 절차도 진행할 수 없습니다. (단, 자가소비 태양광 사업의 경우는 발전사업허가를 생략할 수 있습니다.)
.
2단계. 개발행위허가 완료
발전사업허가를 받은 이후에는 개발행위허가를 받아야 합니다.
개발행위허가는 토지의 용도변경, 형질변경, 구조물 설치 등에 대한 허가로, 발전소 부지 공사를 진행하기 위한 법적 절차입니다.
이 허가를 완료해야만 다음 단계인 PPA 신청이 가능해집니다.
.
3단계. PPA 신청 접수 (공사계획신고 전)
개발행위허가를 완료하면, 공사계획신고 전에 반드시 PPA 신청을 해야 합니다.
PPA 신청을 통해 한전에 발전소 계통연계 가능 여부를 검토받게 됩니다.
많은 초보 사업자가 공사계획신고부터 진행하는 실수를 범하지만, 이는 사업 전체에 치명적인 지장을 초래할 수 있습니다.
.
4단계. 한전의 PPA 심사 및 계통연계 검토
PPA 신청이 접수되면, 한전에서는 다음과 같은 사항을 심사하게 됩니다.
① 해당 지역 변전소의 수용 용량 확인
② 송전선로의 잔여 용량 확인
③ 발전소 위치와 인근 계통망 간 연결 가능성 검토
만약 이 과정에서 계통 용량이 부족하거나 물리적 연계가 불가능한 경우, PPA 승인이 거절되거나 추가 시설투자가 요구될 수 있습니다.
따라서 사전 입지 조사와 한전 상담이 매우 중요합니다.
PPA 심사 소요 기간은 평균 2~4개월 정도 소요되며, 지역과 상황에 따라 다를 수 있습니다.
.
5단계. PPA 승인 및 계약 체결
계통연계 심사를 통과하면, 한전과 최종적으로 PPA 계약을 체결하게 됩니다.
이 계약서에는 발전소의 위치, 용량, 계통연계 조건 등이 명시되며, 앞으로 발전소가 생산하는 전기를 판매할 수 있는 법적 근거가 됩니다.
PPA 계약 체결이 완료되어야 비로소 ‘전력 판매권’을 확보한 것이라고 볼 수 있습니다.
.
6단계. 공사계획신고 접수
PPA 승인이 완료된 이후에는 공사계획신고를 접수합니다.
공사계획신고는 발전소 공사를 시작하기 전 관할 관청에 제출하는 절차로, 설계도면, 장비 사양서, 시공계획서 등이 포함된 종합적인 계획서를 제출해야 합니다.
이 절차를 통해 공사 착수에 대한 공식 허가를 받게 됩니다.
.
7단계. 본격적인 발전소 공사 착수
모든 행정 절차를 완료한 후에야 발전소의 실제 공사를 시작할 수 있습니다.
설비 시공, 전기공사, 설비 연동, 시운전 시험 등을 거쳐 최종 준공검사 및 사용전검사에 들어가게 됩니다.
준공 후 사용전검사에 합격하면, 한전과 계통연계를 완료하고, 정식으로 상업운전을 통해 전력 판매를 시작할 수 있게 됩니다.
.

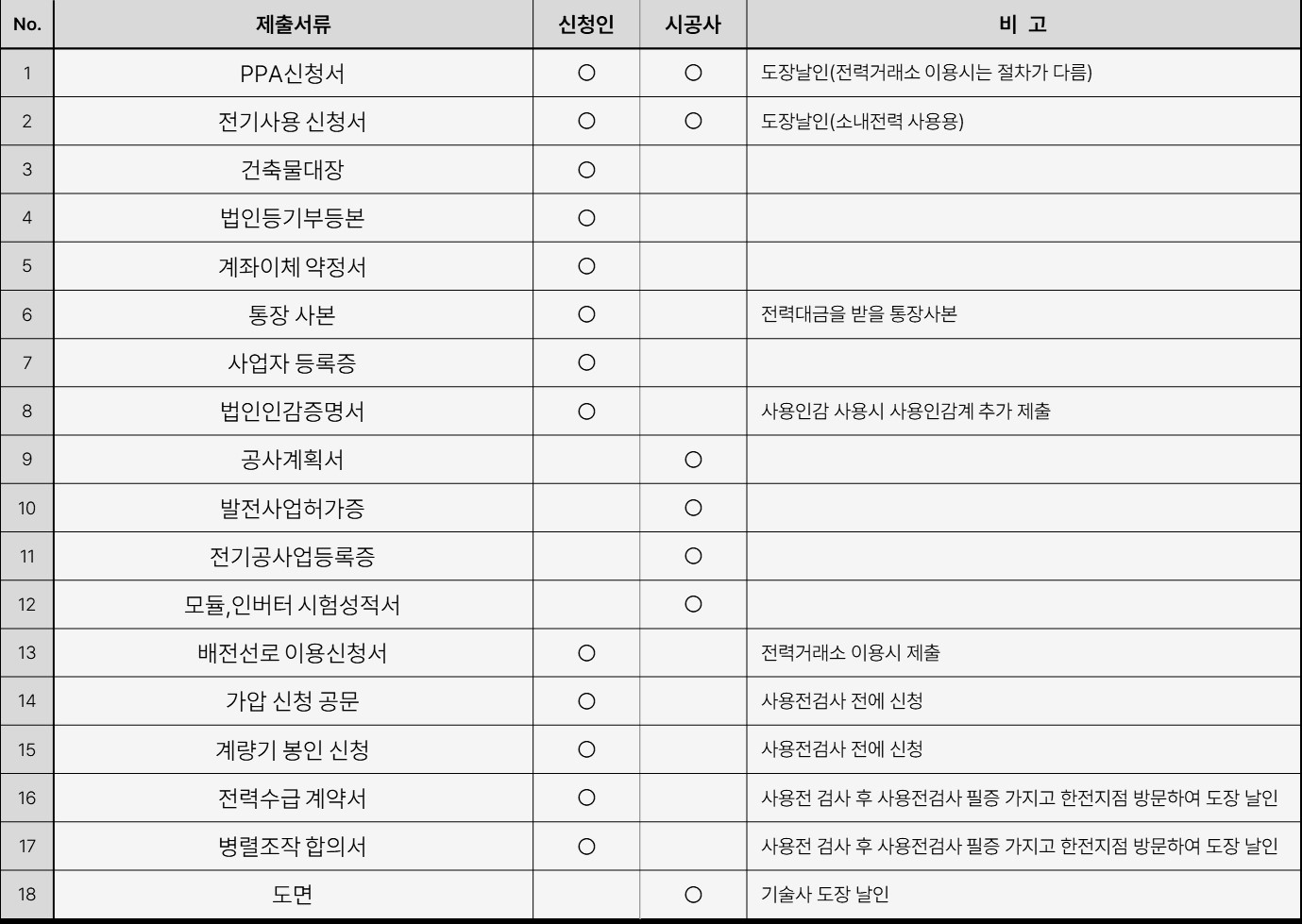

PPA 신청 시 필요한 서류
PPA 신청서, 전기사용 신청서는 한전 양식에 맞춰 정확하게 작성해야 합니다.
건축물대장, 사업자등록증, 법인등기부등본은 최근 3개월 이내 발급된 원본으로 제출해야 합니다.
계좌이체 약정서와 통장사본은 전력판매대금을 수령할 계좌 정보를 정확히 기입해야 합니다.
법인인감증명서는 법인 사업자인 경우 필수이며, 사용인감을 사용하는 경우 추가 서류를 제출해야 합니다.
공사계획서, 전기공사업등록증, 모듈 및 인버터 시험성적서 등은 시공사가 준비합니다.
가압신청 공문, 계량기 봉인 신청은 사용전검사 전에 미리 진행해야 하며, 가압 과정에서 한전의 검토가 이뤄집니다.
전력수급계약서, 병렬조작합의서는 사용전검사에 합격한 이후, 한전에 직접 방문하여 도장 및 제출 절차를 완료해야 합니다.
도면은 기술사가 설계하고, 기술사 도장이 반드시 날인되어 있어야 합니다.
.
